四川德阳年内首个重点电网工程投运 | 全力以赴拼经济搞建设 推动高质量发展

封面区块链 该文章已上链 >

封面新闻 2023-03-02 22:53 173260

马健  封面新闻记者 王祥龙

3月2日21时34分,位于四川德阳罗江区与旌阳区之间的220千伏谭寿二线成功送电,这标志着220千伏谭寿一、二线(从罗江区500千伏谭家湾变电站到旌阳区220千伏寿丰变电站)增容改造项目顺利投入运行。

据悉,220千伏谭寿一、二线是德阳电网220千伏环网中的重要输电通道,改造完成后,输电能力提升近七成,较大幅度提升旌阳区、广汉市、中江县的供电能力,为迎峰度夏保供电提供有力支撑。

该项目是德阳市“四大标志性”电网工程之一,也是德阳地区今年第一个投运的电网重点工程。为确保按期投运,国网德阳供电公司始终加强与地方党委政府的汇报、沟通、协调,千方百计克服工程建设中的困难。40余名电力员工夜以继日,连续奋战近30天完成该项目。

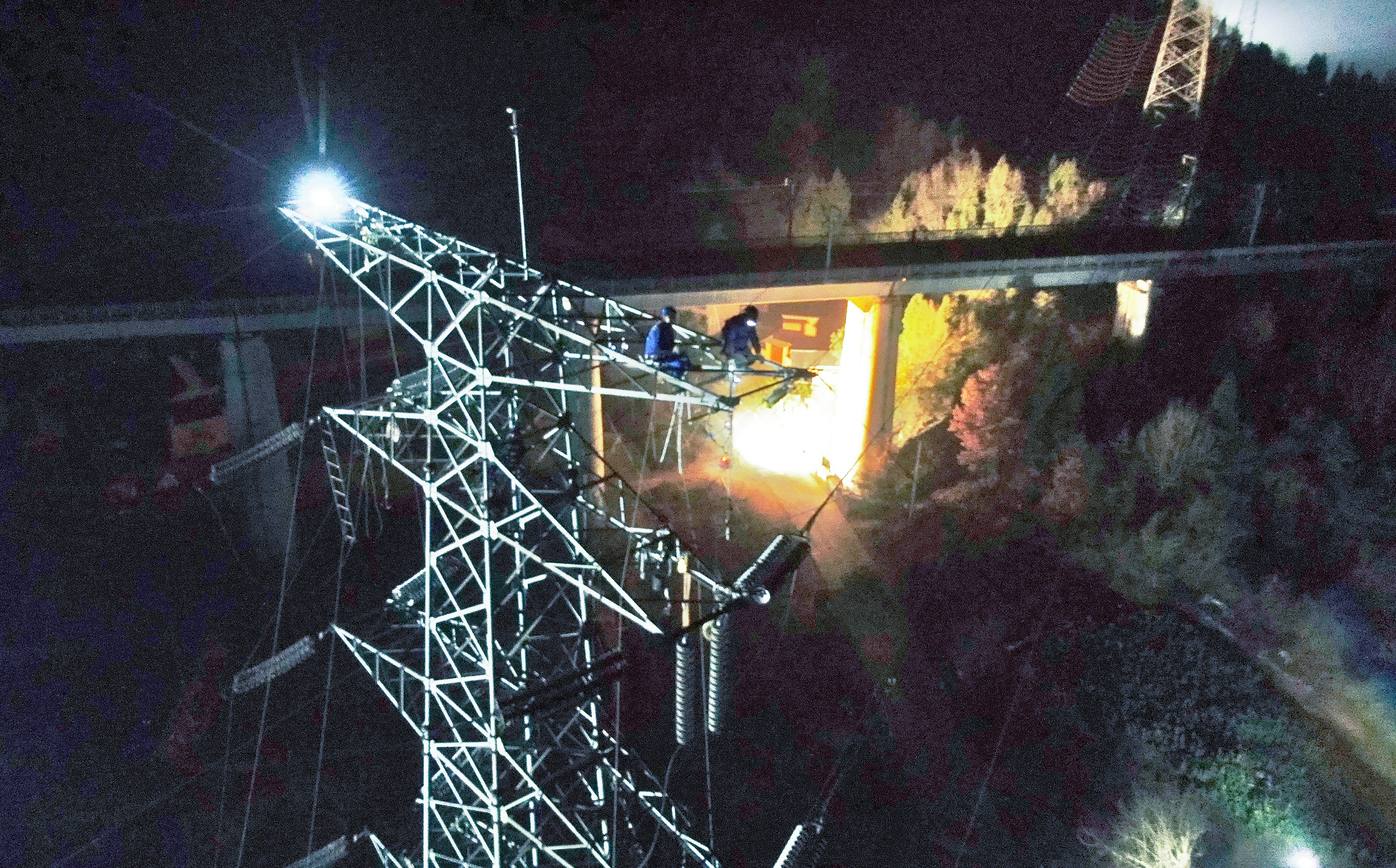

“最大的难点是5号铁塔到6号铁塔之间,跨越西成客专的施工,因涉及跨越高铁,协调和施工难度陡增。”工程负责人韩立岭介绍,“西成客运专线是国家‘八纵八横’高速铁路主通道之一。为了不影响高铁的正常运行,施工作业只能安排在凌晨的‘窗口期’。除去铁路部门的停电准备工作,我们必须抓住这仅有的两个小时有效时间,争分夺秒抢工期。”

施工人员连续6天在凌晨同一时间开展工作,完成从4号铁塔到6号铁塔8根457米的导、地线更换任务,最终实现跨越西成客运专线的施工。

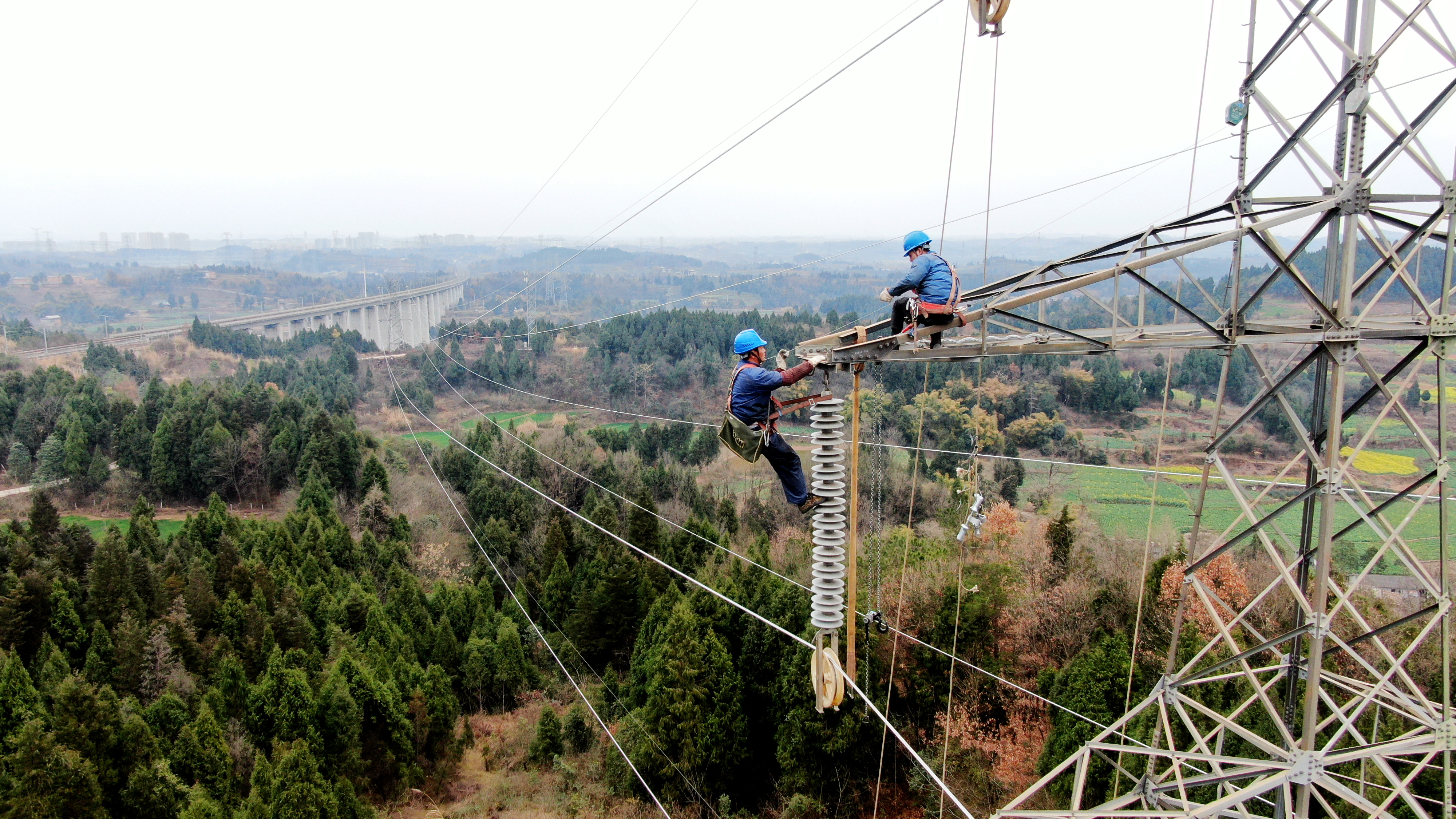

韩立岭介绍,该项目施工面临跨越高铁、夜间作业、穿越丘陵等诸多考验,但项目的安全管理从未松懈。公司充分发挥专业协同优势,多次开展现场踏勘,对施工方案进行会审,加强风险点分析,制定针对性措施,全过程高频次开展到岗到位督查,对施工作业全面提级管控,严格保障了施工安全。

据了解,德阳市今年还有220千伏南兴输变电及其配套工程、110千伏花园、110千伏泰山输变电工程等多个项目在紧张推进中。德阳供电公司加强内部挖潜,倒排工期,挂图作战,按照“月计划、周安排、日管控”,精细化管控优化施工组织安排,竭力推进工程建设,努力确保重点电网项目投运目标务期必成,全力为德阳经济总量‘重返前三’提供坚强可靠的电力支撑保障。
