成宜高铁首个配电所成功送电 预计年底建成通车

封面区块链 该文章已上链 >

封面新闻 2023-05-16 16:52 97172


封面新闻记者 曹菲

5月16日,记者从成兰铁路有限公司获悉,当天上午9时许,新建成都至自贡至宜宾高速铁路(以下简称“成宜高铁”)大观配电所10kV外电源线路一次送电成功,所有线路设备投运正常,标志着成宜高铁“四电”工程取得突破性的进展。据悉,成宜高铁全线建设已进入最后冲刺阶段,向2023年年底通车目标迈进。

高铁配电所主要是给信号、通信、客服系统等重要铁路行车设备提供可靠、不间断电源,也是站后“四电”专业的重要控制工程之一。10kV外电源进入高铁配电所,标志着成宜高铁首个电气化“心脏”开始“起搏”送电。在送电过程中,调试人员先后进行了电缆冲击、环网柜冲击、10千伏母线冲击、变压器冲击、进线核相等工作,确保各项测量数据均在合格范围内。

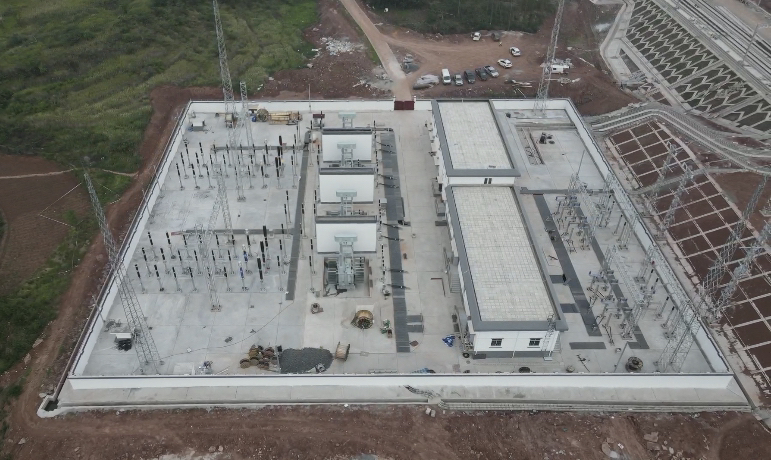

大观配电所航拍图 成兰铁路公司供图

据了解,成宜高铁共新建4个配电所,为确保首个配电所成功送电,中铁武汉电气化局自宜项目部在前期制定了详细的工作方案,主动与地方供电公司、地方铁办、社区及交通管理单位等沟通,克服了路径线路穿越多条既有地方线路、山区、居民区等种种困难。

据中铁武汉电气化局自宜项目部党工委书记刘辰介绍,在送电的当天,项目部联合宜宾市总工会、叙州区总工会、成自宜建设指挥部启动了“决战决胜6•30 建功自宜筑精品”专项劳动竞赛,此次活动目的是在6月30日前,成宜高铁“四电”各专业主体工程完成,达到平推验收条件。

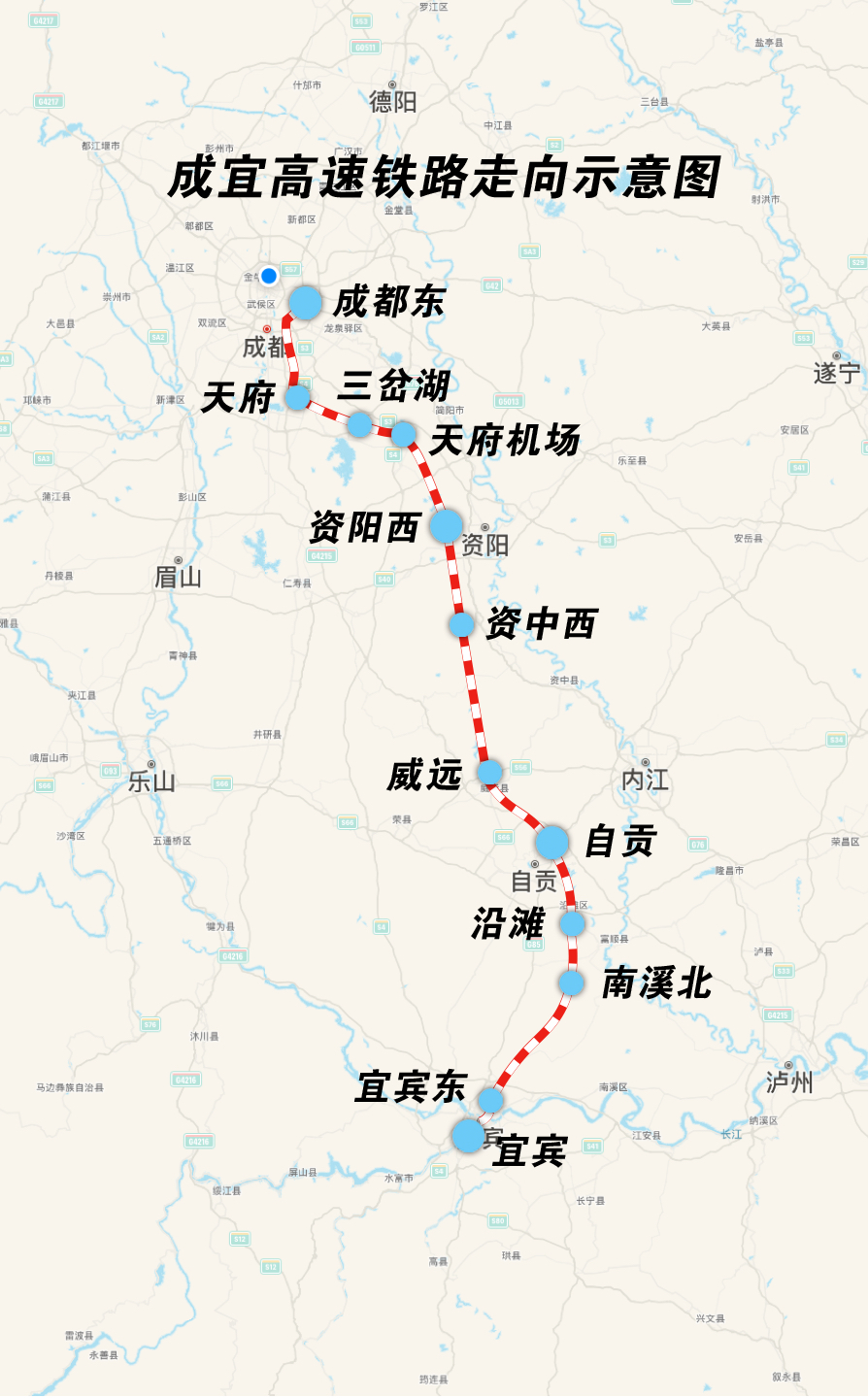

成宜高铁走向示意图

据成兰铁路有限公司成自宜指挥部指挥长张宗伟介绍,成宜高铁目前所有隧道工程已全部贯通,桥梁、路基工程完成率达到100%,无砟轨道完成98%;目前正进入电力工程、牵引供电工程、站房工程的最后冲刺阶段,下一步将逐步进入静态验收、动态验收、联调联试和安全评估阶段,预计2023年年底建成通车。

成宜高铁全线通车后,将实现成都核心城区与天府国际机场、成都都市圈与川南城市群的快速连接。同时,线路将与渝昆高铁、贵广高铁相接,形成成都至昆明、贵阳、广州的高速铁路大通道,将对完善区域路网结构,畅通成都直达云南桥头堡及珠三角重要经济区铁路大通道具有重要意义。
