强化安全管控 破解甘蜀改接难题

封面区块链 该文章已上链 >

封面新闻 2022-05-16 12:03 46941

“5时7分,已将500千伏康蜀二线#2串补装置由冷备用转运行,康蜀二线送电工作完成。”近期,位于甘孜州康定市瓦斯沟村的500千伏康定变电站内灯火通明,国网四川超高压公司的运检人员经过四天连续操作蹲守,保障完成甘蜀改接工程甘姜线、甘桥线、康蜀线送电操作,所有设备运行正常。

据悉,甘谷地—蜀州500千伏线路改接工程于2020年9月进场施工,该工程涉及姜城、康蜀串补、甘谷地、康定、新都桥、蜀州站等500千伏站点,主要工作为原康甘一、二线,甘蜀一、二线在甘谷地站外改接为康蜀一、二线,新扩建甘谷地至姜城两回500千伏线路,将康甘水电外送通道由原4回线路扩容至6回。

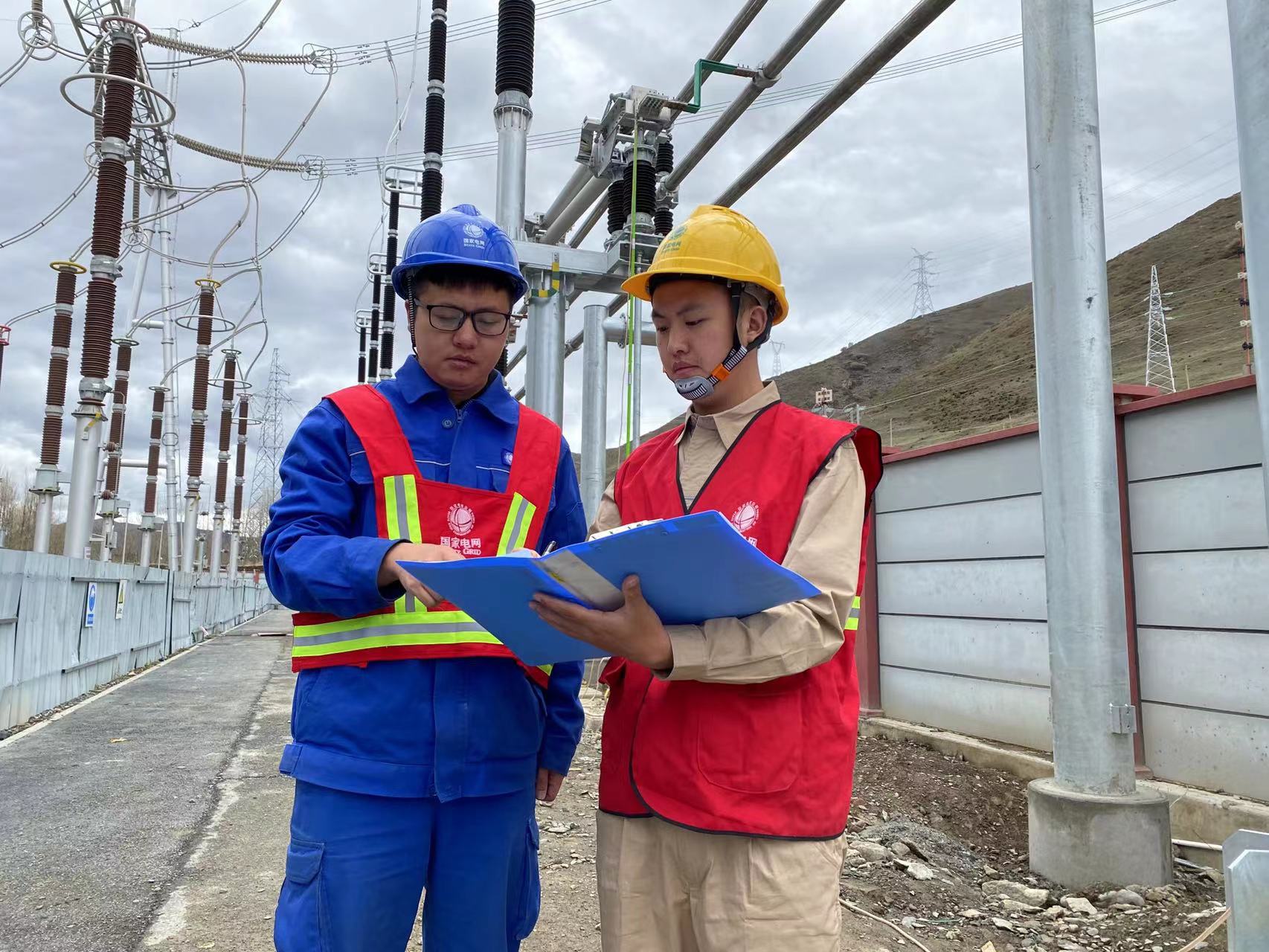

“本次甘蜀改接工程涉及站点多、风险高、交叉作业面多。其中甘谷地、康定、姜城、蜀州等站涉及一、二次设备拆除、新投设备安装调试,针对现场电网安全风险和现场作业风险,各站各工作面定人定点定责,每日开工收工前,全面梳理现场安措布置、作业方案执行、管控措施落实情况,确保无漏无缺。”国网四川超高压公司雅安分部副主任孙洋介绍。

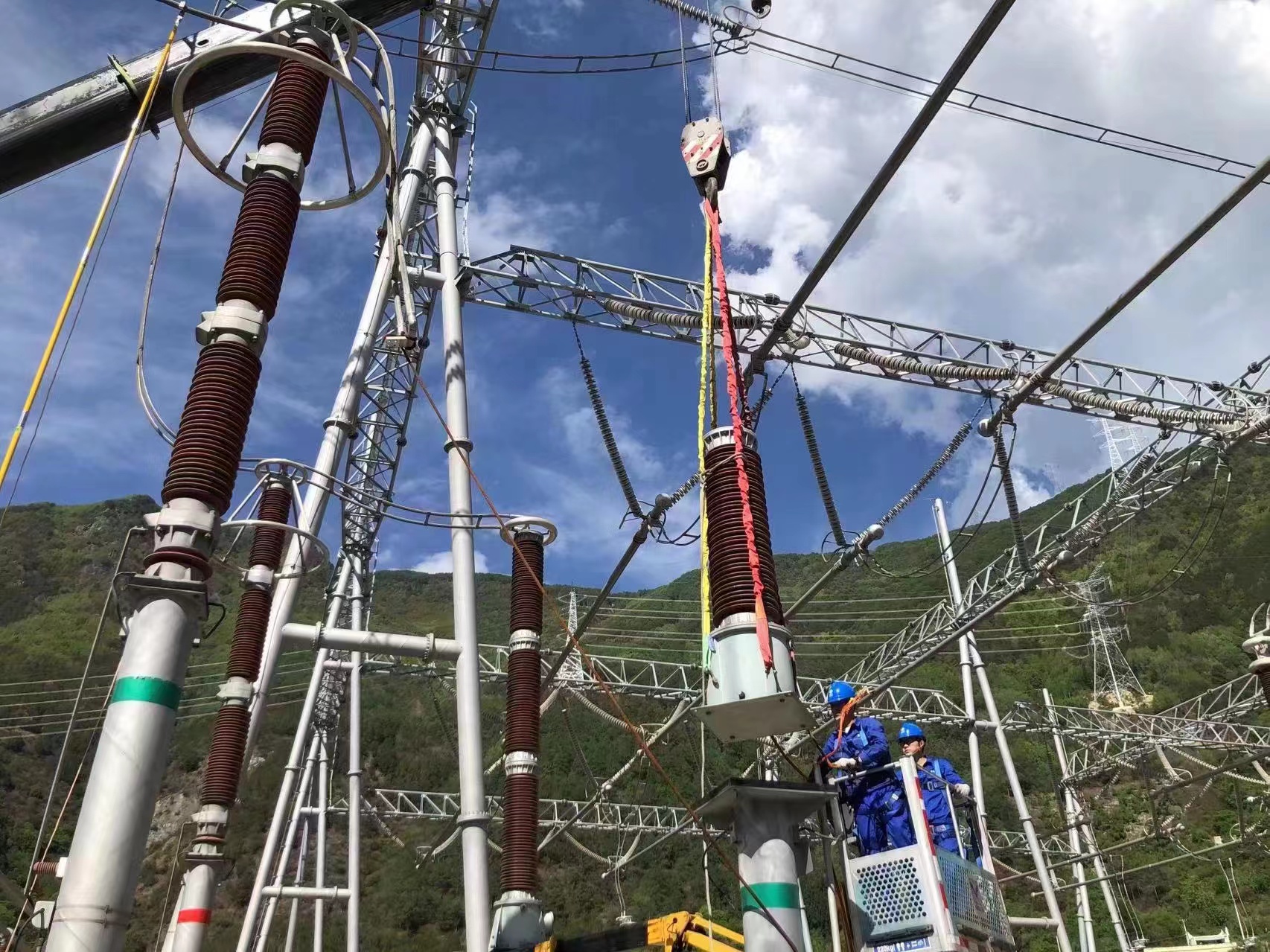

在3月至5月的停电窗口期内,集中完成了工程土建施工、一二次设备安装调试、安控系统改造联调等工作。为保障“甘蜀改接”工程安全顺利推进,国网四川超高压公司从源头把关,强化施工方案审核、过程监督。使用移动布控球覆盖所有作业点位,开展作业承载力分析,及时调整作业计划,重点保障工程顺利验收投运。

“从4月25日到5月2日,通过雅安、成都、自贡分部连续6天的紧张配合工作,我们顺利完成了九石雅、康定安控系统改接、升级、联调工作,两套安控系统覆盖站点超20个,保障了电网‘三道防线’的安全运行。”本次甘蜀改接安控联调总指挥朱童介绍,经过本次安控系统管控厂站策略调整,木绒电厂、新都桥站等接入九石雅安控系统,提升了两河口流域水电送出可靠性。

据了解,甘孜地区拥有丰富的清洁水电资源,雅砻江、大渡河流域形成以两河口、黄金坪、猴子岩、长河坝、大岗山等为源端的水电站集群,构建了西南地区又一大型清洁能源基地,甘蜀改接工程投运后,将形成康定-蜀州4回、甘谷地-姜城2回共6回500千伏线路,较原来新增2回500千伏水电送出通道,将新增300万水电消纳能力,同时该高原地区的优秀自然环境,为水、光、风互补发电提供建设基础,清洁能源将通过康蜀、甘姜方向能源大动脉直送成都、重庆等负荷中心,为川渝城市发展建设提供稳定可靠的“绿电”供应。

封面新闻记者 杨力
