11月26日凌晨零点,华润电力四川公司越西申普风电项目施工现场,寒风呼啸,“川越高峰”党员先锋队旗迎风而立,全体人员正紧锣密鼓向着年内全容量并网目标冲刺,随着升压站倒送电工作的启动,21台风机正式并网发电,这项屹立在海拔3200米的风电项目正式投产,预计年发电量2亿度,与同等规模的燃煤电厂相比,每年节约标准煤6.47万吨,减少二氧化碳排放17.28万吨。
![]()
攻克难题
“川越高峰”先锋队应时而生
越西一、二期风电项目作为华润电力在川首个风电场,存在4020米高海拔缺氧、6月飞雪、多雨多雾恶劣环境、施工窗口期仅6个月、人机降效严重、场内山地道路运输长达70多公里等重重困难。
![]()
2021年5月,华润电力四川公司党委为有效解决越西一、二期风电项目受阻停建等诸多困难与挑战,组织公司工程部、参建单位、当地政府及项目党员代表成立了“川越高峰”党员先锋队,重点攻坚工程建设过程中的“绊脚石”“拦路虎”,推动项目早并网,地方早受益。
“川越高峰”党员先锋队点燃了项目建设“红色引擎”,激发了参建各方无限动能,大家心往一处想、劲往一处使,如愿实现了2021年12月项目并网发电目标。截至目前,项目已将5.4685亿千瓦时的绿色电能送入千家万户。
![]()
党建赋能
跑出申普项目建设加速度
党建与业务融合产生的澎湃动能,在越西一、二期风电项目顺利建设中充分激发,亦在越西三期风电项目建设中加速释放。
![]()

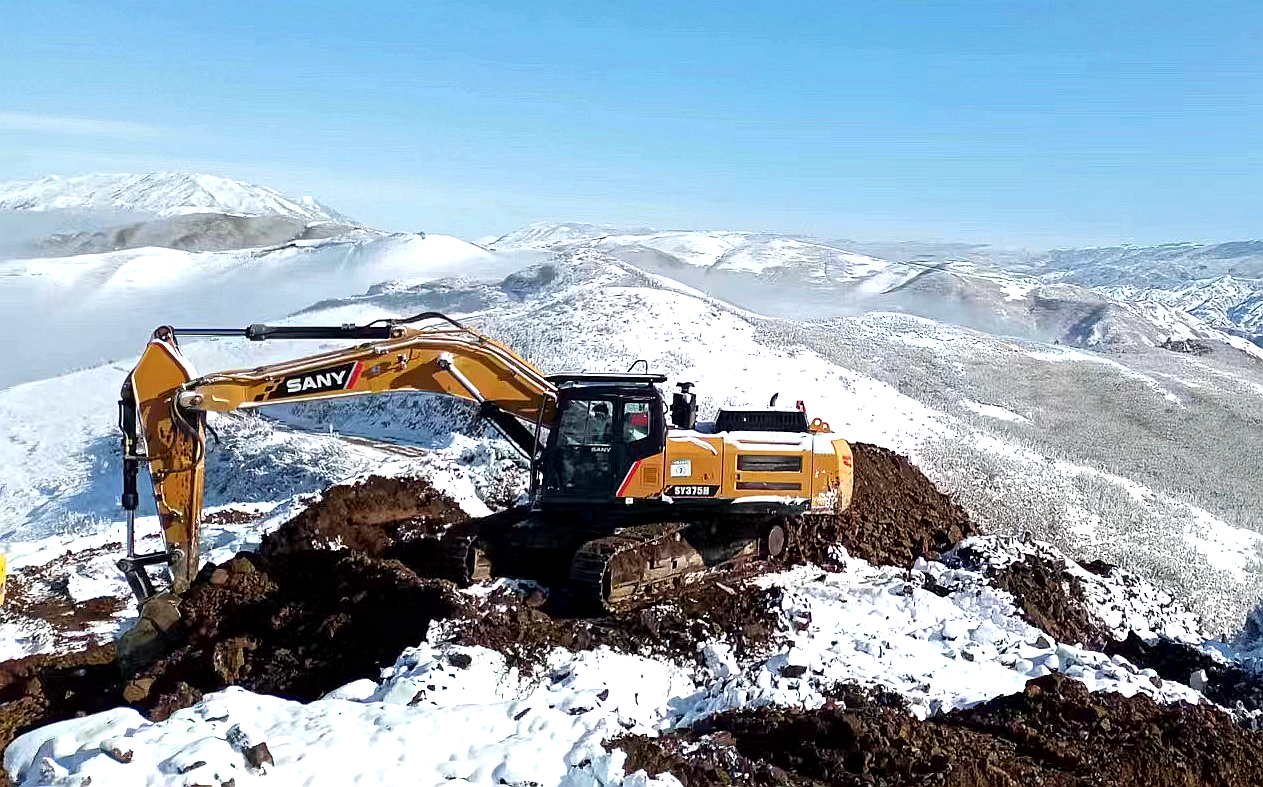

2022年3月,越西申普风电项目核准,要在海拔3200米的山脊建设21台单机容量5MW风力发电机组,同时新建一座220kV升压站及一条220kV送出线路,高寒高海拔、大件运输难、有效施工期短,其中的困难无法预知和想象。
面对项目“年内开工、年内并网”目标,“川越高峰”党员先锋队再次出征。
![]()
项目负责人陶海龙接到通知后,匆匆告别妻子和年幼的女儿,背上行囊从成都赶赴越西,先行进入项目场址,会同设计院人员踏上了项目微观选址之路。山地道路崎岖,工程车能到达的地方有限,机位查勘全靠脚。陶海龙和设计院人员每天从山脚爬至山顶,穿过比人还高的稠密箭竹林,从早到黑、从南到北……饿了啃一口馒头,渴了就喝一口山泉水,每天徒步3万多步也只能查勘3台机位。
经过一个多月努力,35台风机机位终于查勘完毕。历经千辛万苦采集的地貌数据,在项目规划及施工设计阶段起了关键作用,不仅优化了风场支线道路,降低了工程造价,还方便了机械设备运输,增加了施工作业面,极大缩短了工期。
![]()

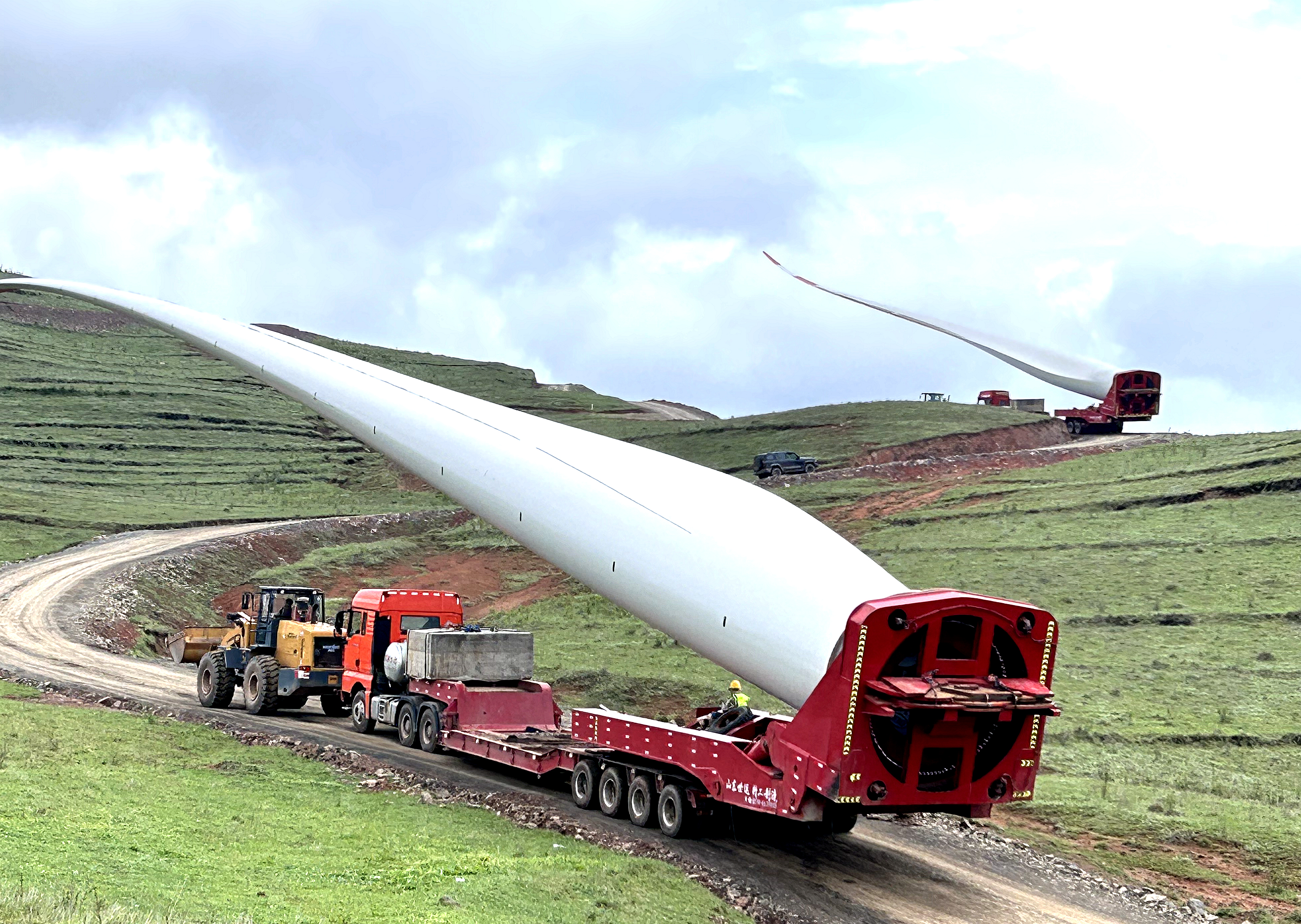

越西申普风电项目分道路、主体、升压站、送出线路4个标段,有4家施工单位、4家设备供应商、多家技术服务单位参与项目建设。盛夏六月,正值大凉山雨季,风电场的进场道路时常因雨水冲刷而发生塌方溜坡,材料和设备堵在半路进退不得。
险情就是命令,老党员田维忠在工地徒步数十公里,逐段分析险情,全力疏通道路。负责商务的田征涛白天奔走在项目各个点位,晚上加班加点编制招标文件,保证工程各个节点顺利推进。刘兴雄同时负责项目施工安全和档案管理,常年奔波在大山深处,早出晚归、披星戴月已成为常态。
![]()

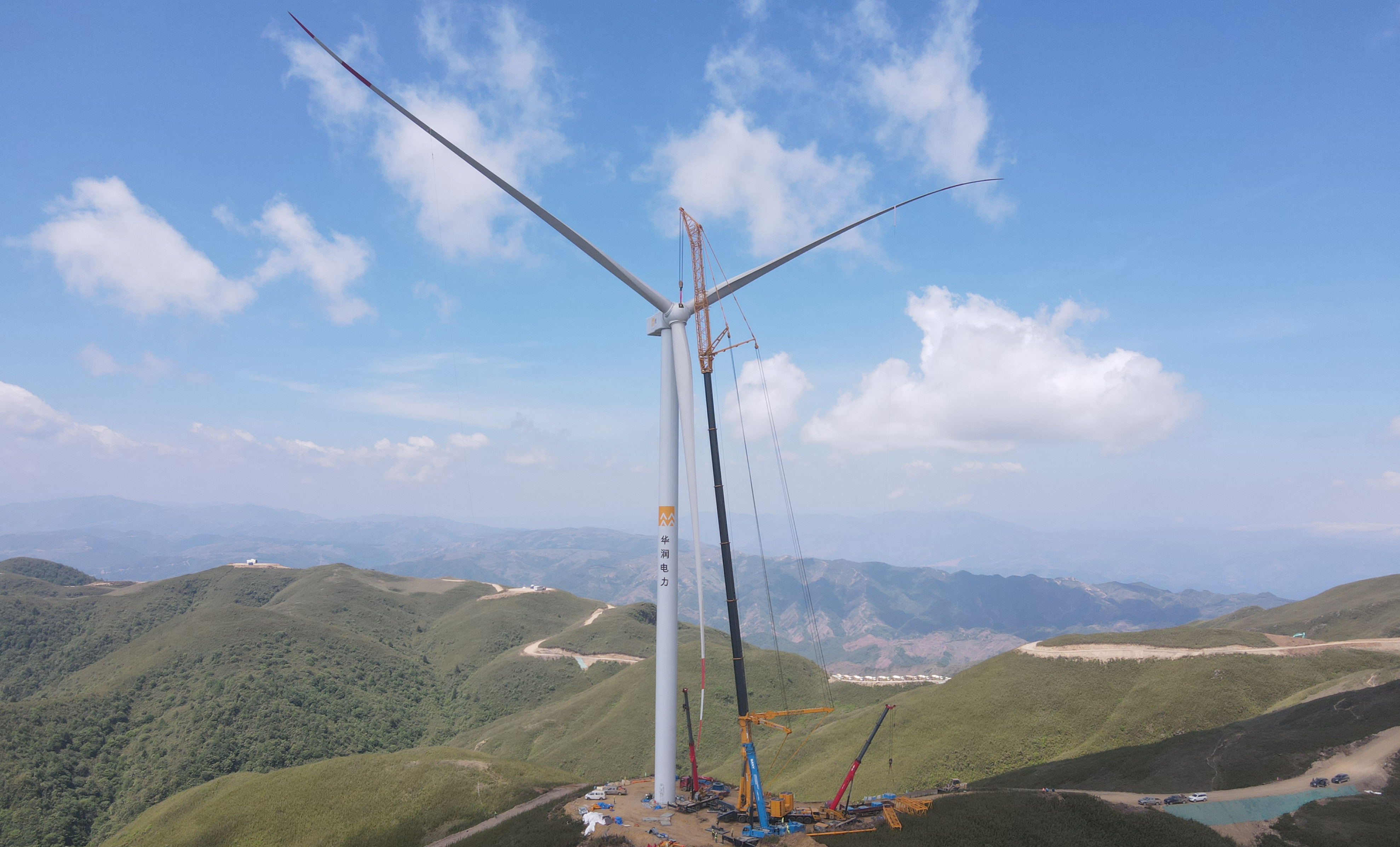

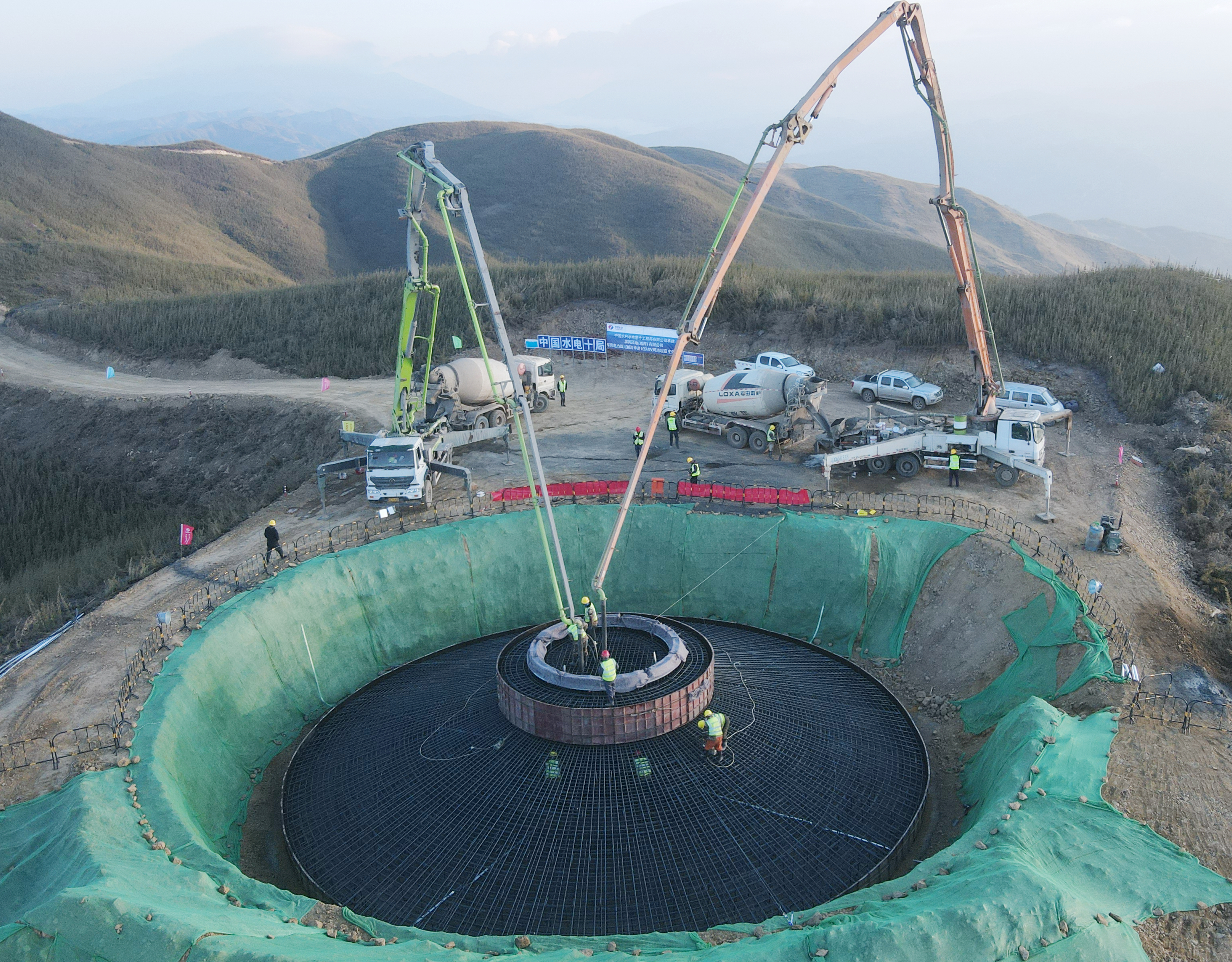

2月16日,项目进场道路全线贯通;4月23日,首台风机基础浇筑顺利完成;6月2日,首台风机成功吊装;6月17日,全部风机基础完成浇筑;11月13日,全部风机吊装完成。接踵而来的工程节点喜讯,传递出了华润电力人“缺氧不缺精神、艰苦不怕吃苦、海拔高斗志更高”的精神。
以民为本
乡间小路换新颜
![]()
越西申普风电项目附近的麻姑山村,原有的土路常年经雨水冲刷变得坑坑洼洼,让周边的彝族老乡出行极为不便。华润电力四川公司党委“想群众之所想、急群众之所急、解群众之所忧”,组织投入挖掘机、渣土车、装载机等工程机械十余台,对道路进行无偿修复。
经过三个昼夜连续施工,原有的泥泞小路换了新颜。平坦的碎石路方便了当地农产品运输,带“火”了红色旅游,帮“富”了彝族老乡,更连通了民心。村民们每次看到穿着黄色衣服的华润员工都喜笑颜开,还主动用拗口的普通话打招呼。
![]()
华润电力四川公司党委始终坚持“支部建在项目上、党员冲在一线上”,让华润电力在川风电实现了从无到有的转变、从量到质的提升。
