取得七项“世界第一”!乌东德水电站首批机组正式投产发电

封面区块链 该文章已上链 >

封面新闻 2020-06-29 17:35 35852


封面新闻记者 杨力

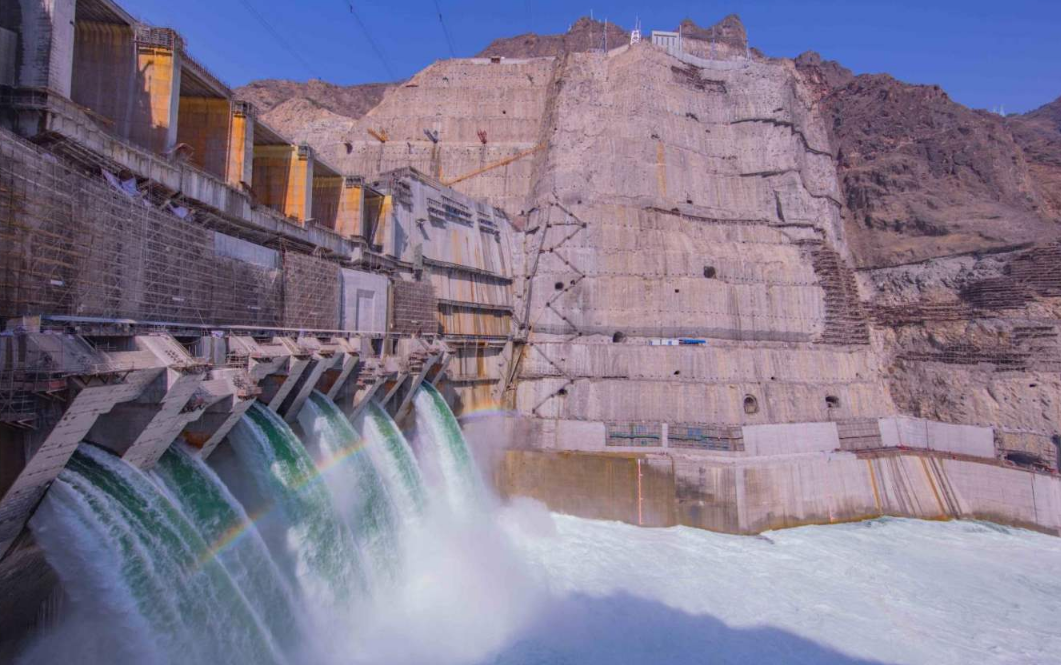

6月29日,金沙江乌东德水电站首批6号、7号机组顺利完成72小时试运行,成功并入南方电网,交由长江电力乌东德电厂运行管理。这标志着这座建设与川滇交界地的巨型水电工程——乌东德水电站首批机组正式投产发电,进入商业运行。

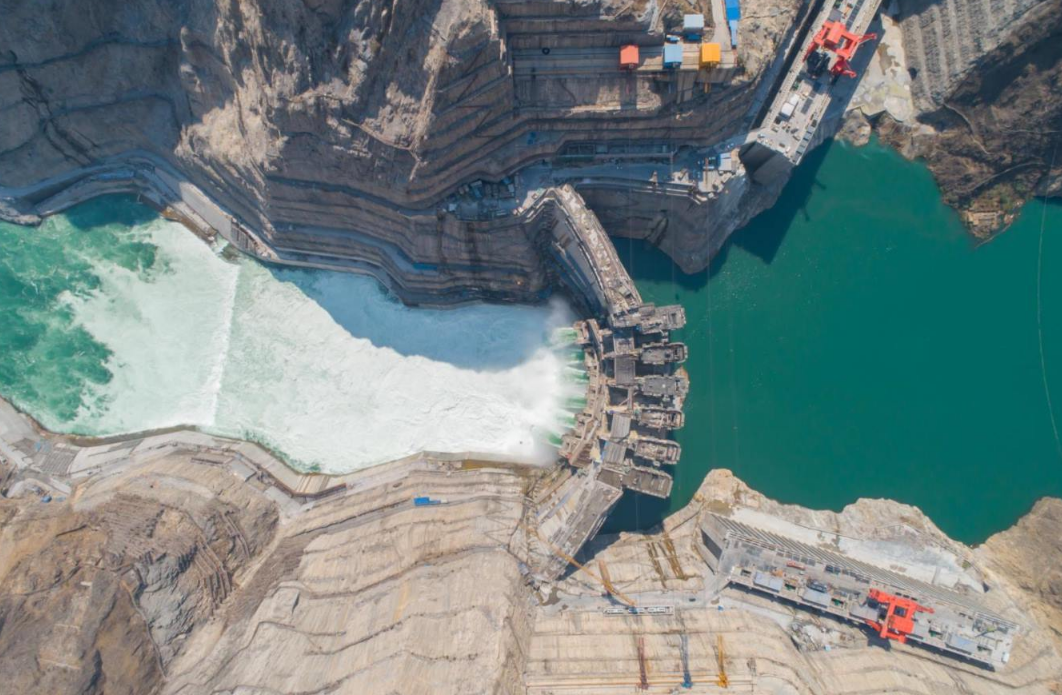

乌东德水电站位于四川省会东县和云南省禄劝县交界的金沙江河道上,是金沙江水电基地下游河段四个水电梯级的第一梯级。工程于2011年开始筹建,2015年底开工建设,是党的十八大以来我国开工建设并建成投产的千万千瓦级世界级巨型水电工程,开发任务以发电为主,兼顾防洪、航运和促进地方经济社会发展。同时,对于促进国家能源结构调整和实现节能减排目标、助力长江大保护和脱贫攻坚、推动长江经济带发展等具有十分重要的战略意义。

十年来,乌东德水电站先后创造世界最薄300米级特高拱坝等7项“世界第一”;创下全坝采用低热水泥混凝土等12项“全球首次”;攻克大体积混凝土温控防裂、800兆帕高强钢焊接等系列世界级难题;连续多年取得质量安全“双零”目标等诸多骄人成绩,高质量实现建设精品工程目标。

乌东德水电站是“西电东送”战略的骨干电源,装机规模为中国第四、世界第七。电站共安装12台单机容量85万千瓦水轮发电机组,是世界目前已投产的最大水轮发电机组。乌东德水电站总装机容量1020万千瓦,多年平均发电量389.1亿千瓦时。按照计划安排,电站将于2021年实现全部机组投产发电目标。

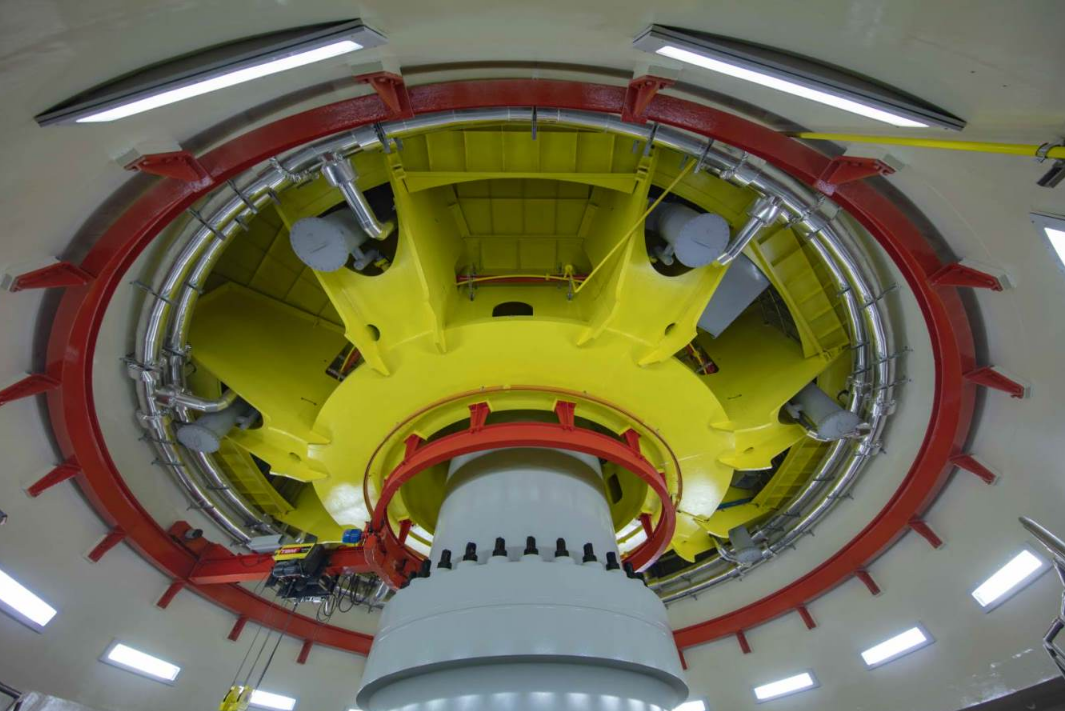

首批投产机组先后顺利完成无水调试、有水调试、倒送电、甩负荷等近40项既定试验,于6月29日完成72小时试运行后,直接转入商业运行。截至目前,乌东德首批投产机组运行稳定,机组相关试验参数均满足设计要求,制造安装技术取得成功。

【知道多一点】

乌东德水电站建设历史

上世纪50年代:乌东德水电站开始前期勘探工作。

2002年:乌东德水电站的开发权明确归属三峡集团。随后,三峡集团组织开展了预可行性勘测设计工作。

2010年:乌东德水电站的预可行性研究报告通过审查。国家发展和改革委员会同意开展电站建设前期工作。

2015年12月:乌东德水电站核准开工,将再造一座金沙江上的“三峡”。

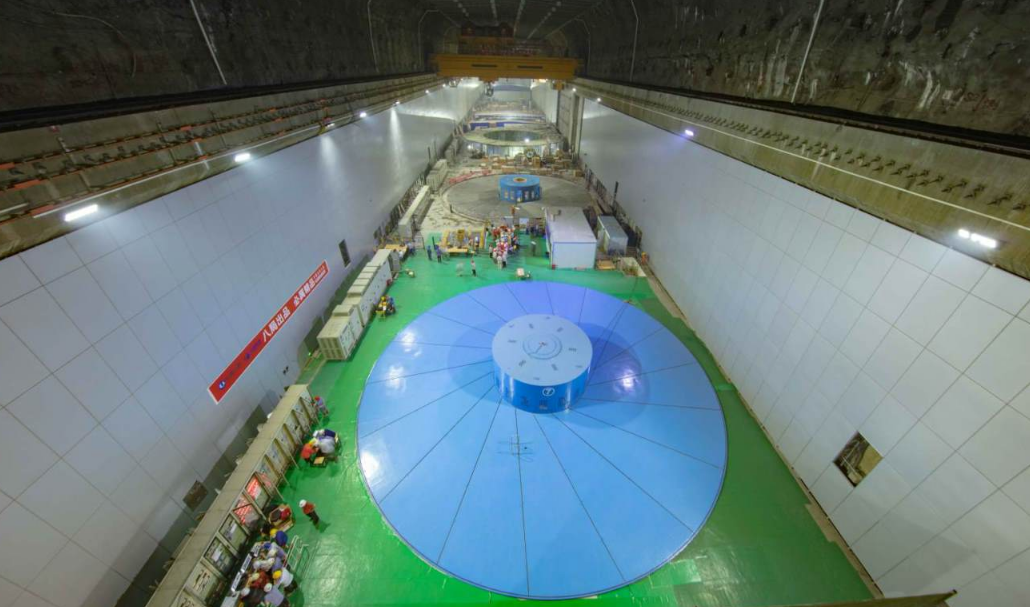

2019年12月:乌东德水电站地下电站机组重达2100吨的首台转子吊装成功,机组安装全面步入总装的关键阶段。

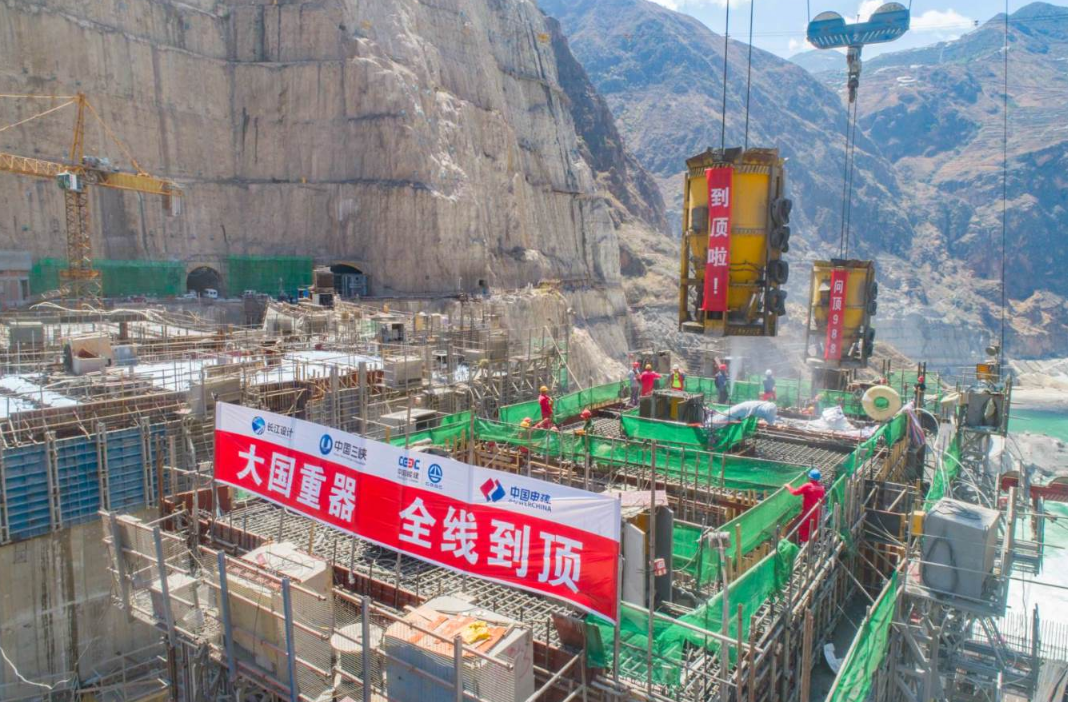

2020年5月4日:历时三年多,乌东德大坝全线浇筑到顶。

2020年6月29日:乌东德水电站首批机组投产发电。

2021年7月:乌东德水电站全部机组投产发电。
