12条电力线路“搬家” 四川内江实施首个大规模电力迁改下地工程

封面新闻 2020-04-29 22:05 34577

封面新闻 记者黄晓庆

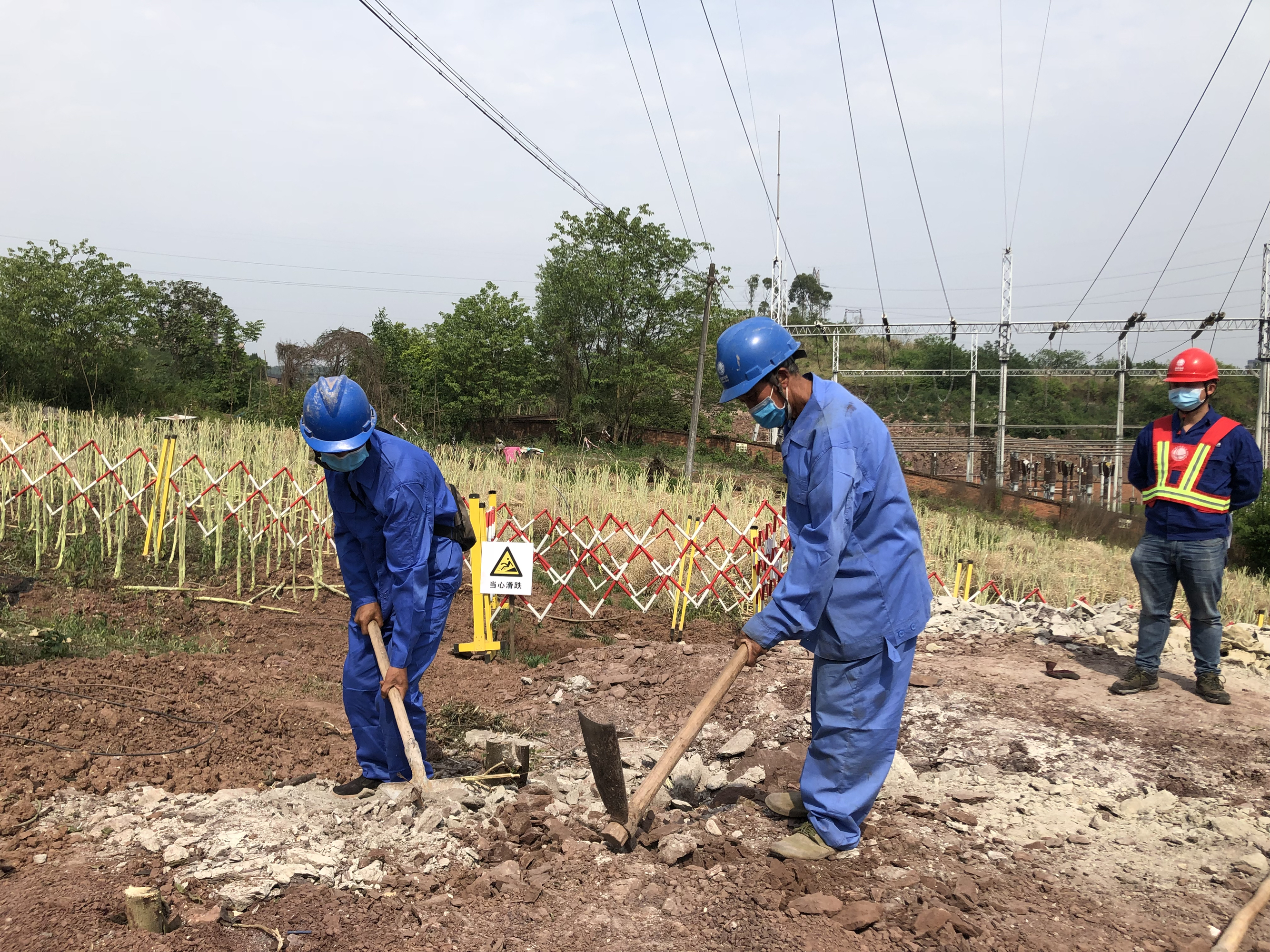

4月29日,在四川省内江市高新区(师院片区)电力迁改建设工程220千伏寿松一二线施工现场,工人们正在进行塔基的基础施工。整个工程将对12条110千伏及以上电力线路实施迁改,12条线路将全部下地安装在电力隧道内,施工难度大、技艺要求高,为内江历史首次。

当天,国网内江供电公司开展“媒体看电网开放日——走进高新区(师院片区)工程建设工地”活动,各级媒体通过参观施工现场,进一步了解了工程的进展及意义。

据悉,电力迁改建设工程目前先行实施9条110千伏及以上电力线路的迁改,将新建110千伏及以上电力线路34.3公里(其中架空线路9.9公里,电缆24.4公里),新建电力隧道4.91公里,新建铁塔29基,总投资约3.2亿元,力争在2020年7月31日前完工。

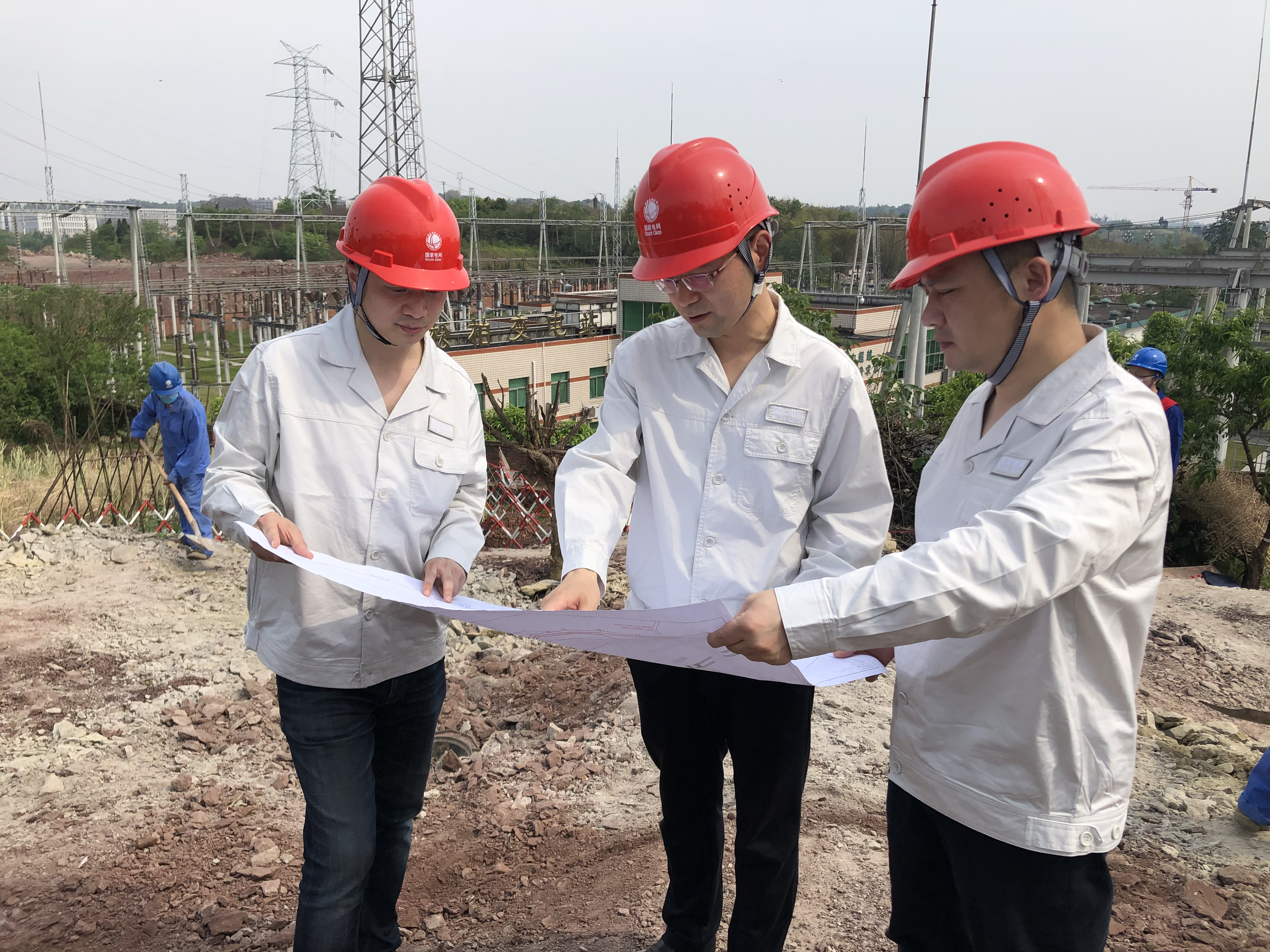

国网内江供电公司副总经理唐林介绍说,2月25日,公司在全川率先复工,除下雨等不符合安全生产条件而停工外,全天候不间断施工,全力推进工程建设。

值得一提的是该工程覆盖面广,供电范围大,工程施工过程中还必须保证片区内不停电,这对供电公司的科学调度是一个极大的考验。

高新区(师院片区)电力迁改建设工程建成后将为高新区生态科技创业示范园、东兴区南部新城等省市级重点项目提供良好的建设环境,并为内江双百城市项目建设提供更加可靠的电源保障,拉动内江市整体GDP增长,在目前抗疫情复工复产的大背景下,为内江经济快速恢复送上助推剂。

当天,在高新区高桥园区内,内江东兴110千伏高桥输变电工程正在进行进线电缆隧道施工。3公里外原本有一座牌楼变电站,但随着园区用电负荷增加,所以急需新建一个变电站。

110千伏高桥变电站及配套线路,新增变电容量10万千伏安,新建110千伏线路0.17公里,工程总投资4157万元,计划在2020年12月底完成主体工程建设,工程建成后将为内江高新区今后的发展提供可靠的电源保障,并进一步完善内江城区110千伏电网网架结构。
